Proces výstavby chaty

Teší nás, že vám můžeme představit proces výstavby chaty. Naše firma má více než 30 let zkušeností ve výstavbě montovaných nízkoenergetických projektů a disponuje rozsáhlými odbornými znalostmi. Jsme hrdí na naši schopnost poskytovat komplexní služby od počátečního plánování až po finální realizaci, díky čemuž je každý projekt realizován s maximální přesností a důrazem na detail. Proces výstavby chaty je jedinečný a obvykle se děje jen jednou za život. Proto dbáme na individuální přístup, dodržování termínů a velmi nám záleží na informovanosti a spokojenosti našich zákazníků. Výsledkem je velmi komfortní a bezúdržbová chata, která nabízí ideální tepelný komfort v letních i zimních měsících, nízké provozní náklady a potěšení z přírody a odpočinku.

Realizace projektové dokumentace - 1 týden

Dokumentace je potřebná ke stavebnímu povolení a stojí od 36 940 CZK dle zastavěné plochy. V tom je zahrnuta:

Obhlídka projektanta na Vašem pozemku. Zde projektant navrhne spolu s Vámi osazení stavby na pozemku a projdete si dopodrobna Vaše vize a požadavky

Studie, která obsahuje návrhy, 3D vizualizace a úpravy. Kompletní projektová dokumentace pro stavební povolení, která je podrobná a slouží i jako náš realizační projekt.,

Kompletní projektová dokumentace pro stavební povolení, která je podrobná a slouží také jako náš realizační projekt.

Cenová nabídka ve smlouvě je přehledná, aby zákazník věděl, co je v ceně

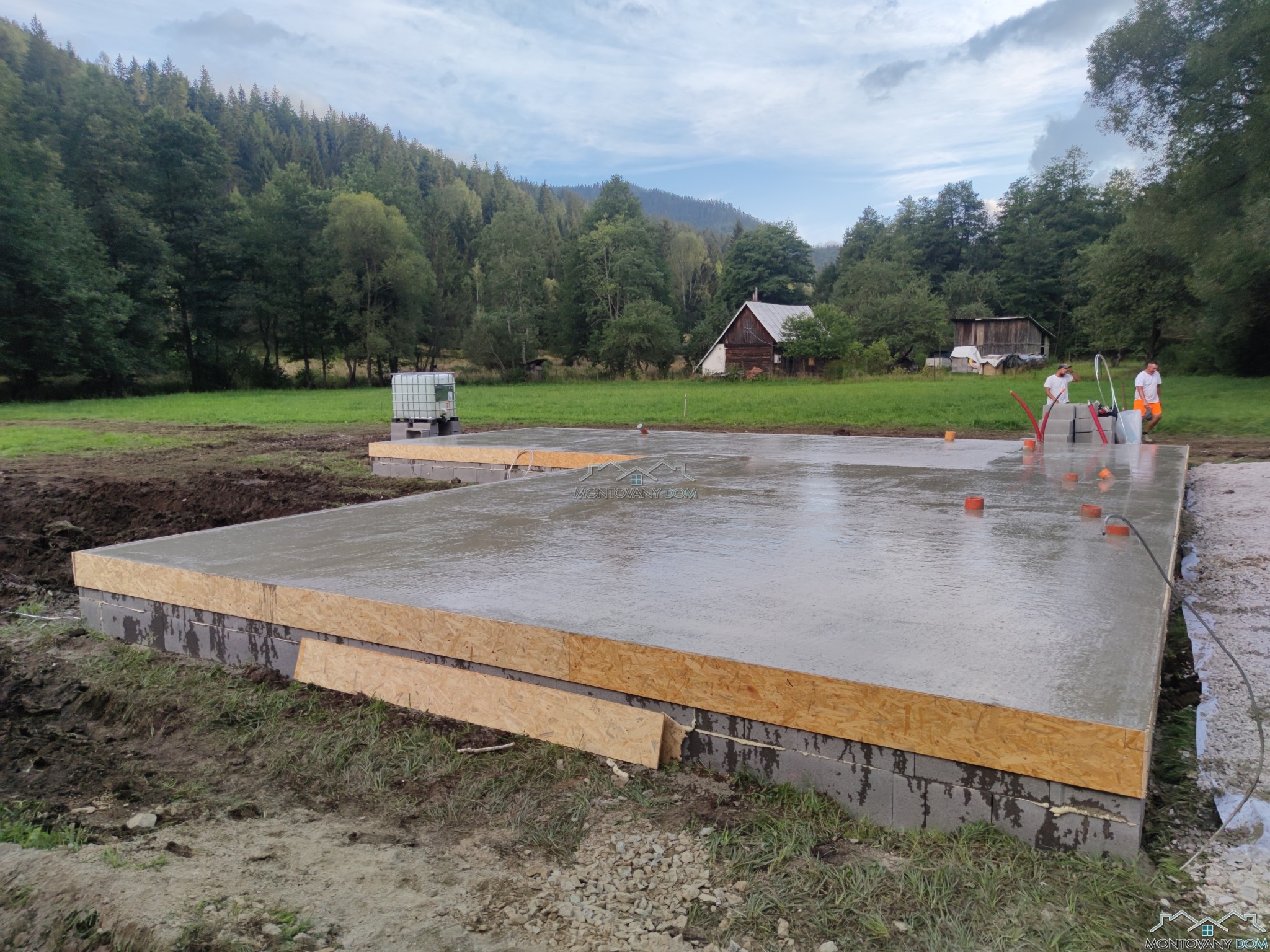

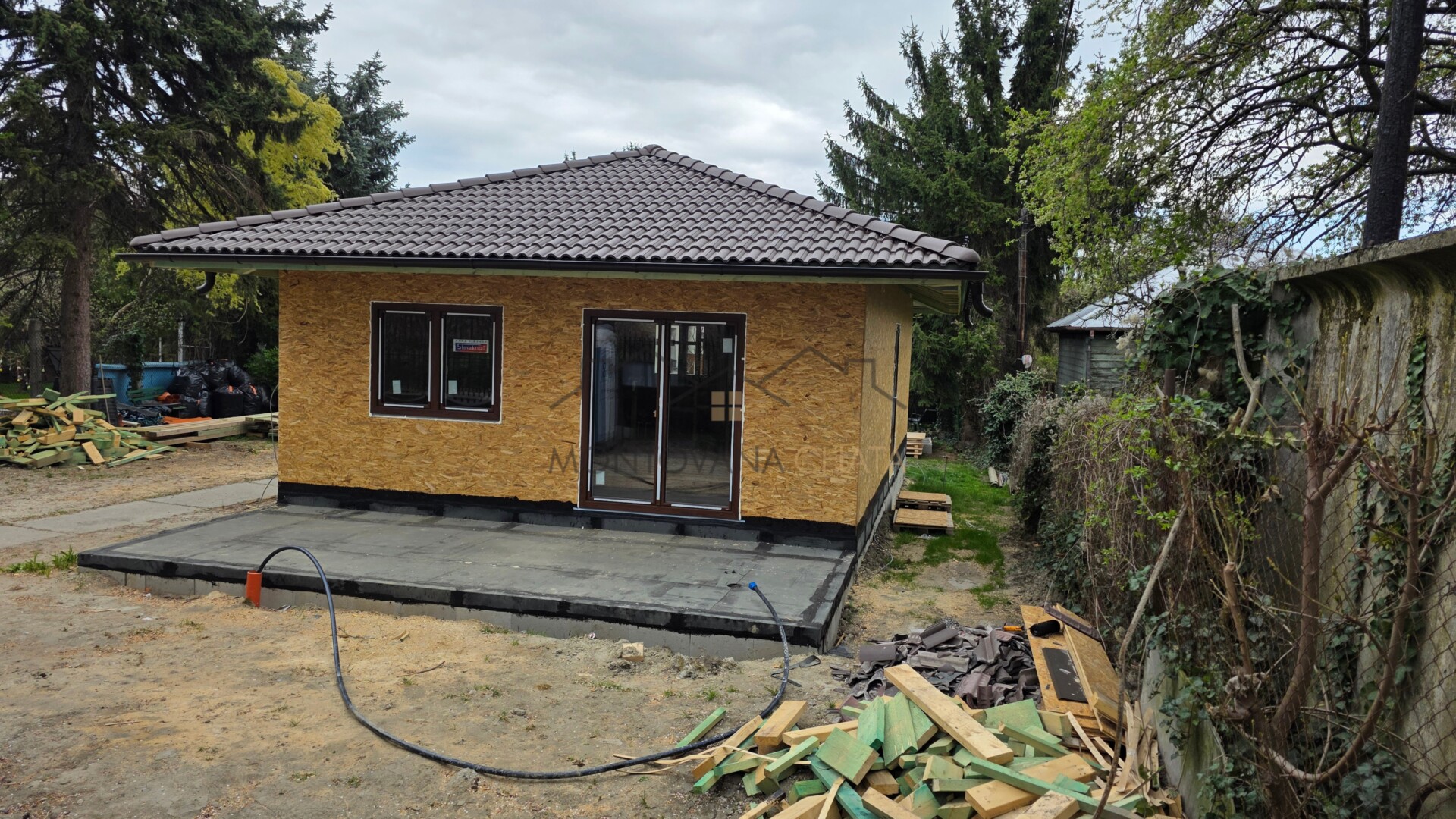

Základová deska - 1 týden

Jeden z mála mokrých procesů výstavby, který může nebo nemusí realizovat naše firma. Realizaci si můžete provést ve vlastní režii. Velmi podstatná je rovnost základové desky, jelikož se na ni ukotví jednotlivé stěny domu. Při této etapě procesu výstavby chaty je důležité vědět:

  • Umístění Kanalizace: umístění vnitřní kanalizace, kde se budou nacházet jednotlivé prvky sanity a vnější připojení na kanalizační síť. Je třeba dodržet předepsaný spád.
  • Nastavení Výšky Podlahy: výšku finální desky od povrchu. Zda má být dům v úrovni pozemku (bezbariérový přístup) nebo schod. Třeba si uvědomit, že finální výška podlahy bude výše o cca 21cm.

Podle projektu se tyto skutečnosti mohou minimálně lišit. Cena základové desky je od 2 340 CZK / m2 plochy objektu.

Cena závisí na svažitosti pozemku a Vaší představě o výškovém osazení.

Proces výstavby chaty - Základová deska
Proces výstavby chaty – Základová deska

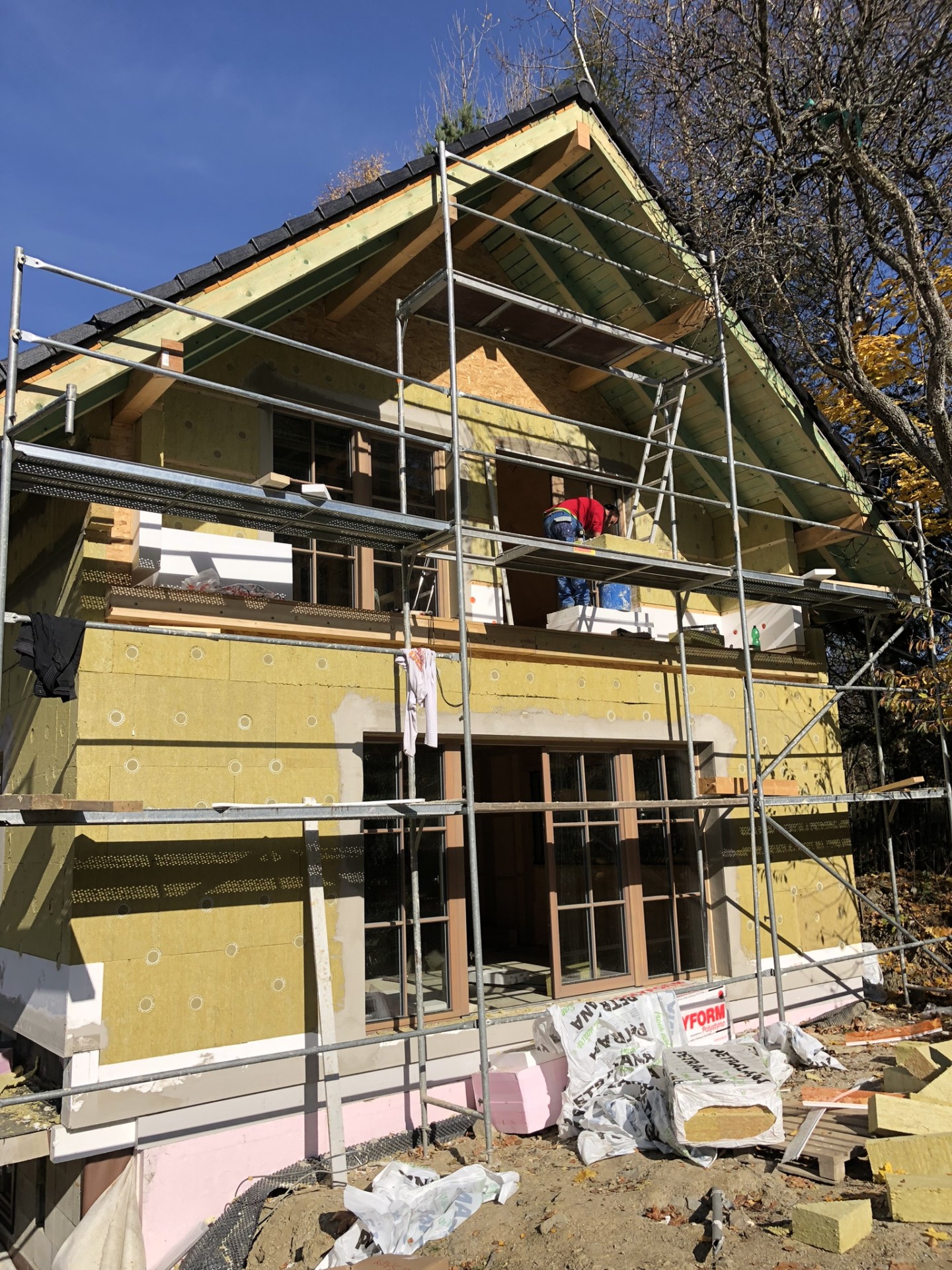

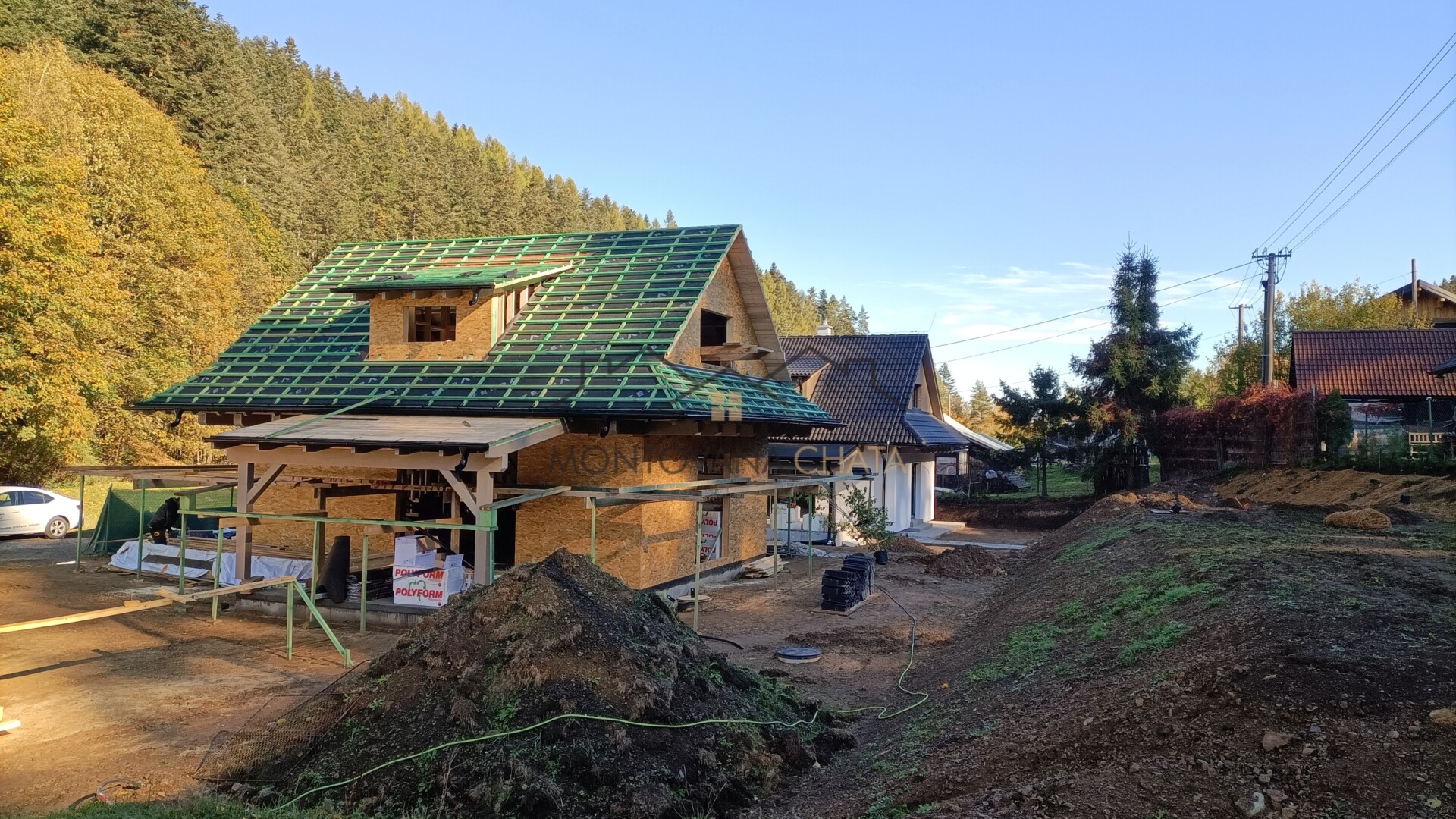

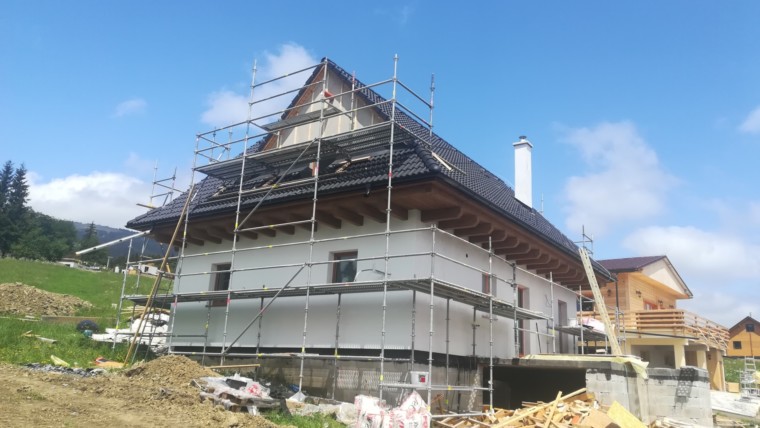

Hrubá stavba - 3 týdny

Proces výstavby chaty a její nejrychleji se vyvíjející část je před zahájením hrubé stavby, kdy si zákazníci vybíra:

  • barvu oken exteriér/interiér, otevírání, dělení, popřípadě typ skla do koupelen
  • typ, odstín, sklo a způsob otevírání vchodových dveří
  • barvu krytiny

Skladba hrubé stavby

  • Hydroizolace od základové desky
  • Konstrukce obvodových stěn v tloušťce 140 x 50 mm z certifikovaných KVH hranolů
  • Vnější opláštění stavby OSB III, 15 mm PD
  • Konstrukce příček v tloušťce 140 x 50 mm z certifikovaných KVH hranolů
  • Konstrukce stropu
  • Konstrukce střechy laťování, fóliování, taška Terran
  • Impregnace krovu speciálním nátěrem
  • Komín Ø200mm (bez revize)
  • Mezistojková vodorovná dřevěná výztuž
  • Dovoz na místo výstavby, ubytování, spojovací prvky.

Při procesu výstavby chaty – hrubé stavby, je zapotřebí, aby si zákazník zajistil elektřinu k objektu. Elektřina je potřebná až k hrubé stavbě, u základové desky ještě nemusí být. Jednotlivé stěny se připraví přímo na místě už s vodorovnými výztuhami a mechanické kotvy zrealizují připojení k základové desce. Podle přesných rozměrů oken se přizpůsobují otvory. Po ukončení obvodových stěn se zhotovují příčkové stěny a objekt se z exteriérové ​​strany celý zafixuje OSB deskou na perodrážku. Následuje montáž krovu podle půdorysu a statického posudku. Hotový krov se přikryje krytinou taškou nebo plechem se všemi doplňky a přichytí se háky na okapy.

Výhodou montované stavby je, že se může stavět celoročně, jelikož je to suchá výstavba. Povětrnostní podmínky ovlivní pouze rychlost výstavby. Za pár týdnů se v místnostech procházíte a můžete začít uvažovat nad vnitřním zařízením chaty.

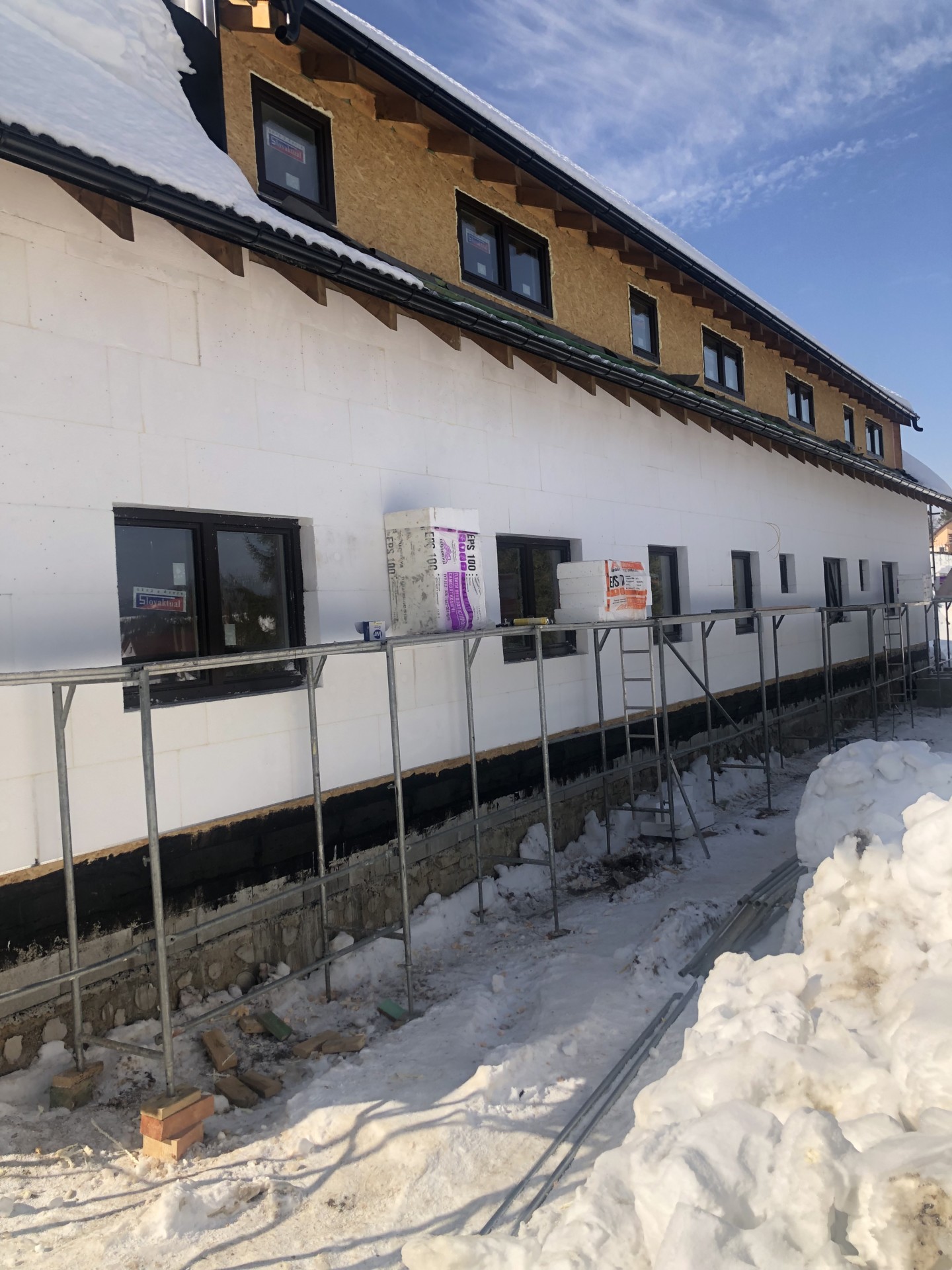

Holodům - 6 týdnů

  • Hrubá stavba (je již v ceně)
  • Vnější zateplení stavby + omítka/dřevěný obklad (možnost výběru barvy)
  • Podbití přesahů střechy
  • Pozinkovaný okapový systém barvený KJG / možnost výběru barvy
  • Bleskosvod na klíč (s revizí )
  • Stříkaná izolace obvodových stěn a stropu
  • Vnitřní izolace příček
  • Parozábranná fólie zevnitř na obvodové stěny a strop
  • 1x protipožární SDK na stěny a příčky kompletně upraven, strop na CD profily
  • Okna / možnost výběru barvy v ceně /
  • Vchodové hliníkové dveře / možnost výběru typu, skla a barvy v ceně /
  • Venkovní parapety hliníkové a vnitřní plastové
  • Zateplení podlahy 1x100mm 1x50mm
  • Betonový potěr 50 mm
  • Elektroinstalace, topení, vodoinstalace
  • Doprava, ubytování, spojovací prvky.

Vodoinstalacia

Vodoinstalaci a kanalizaci realizujeme přímo na místě. Náš vodař si s Vámi prochází všechny místnosti a budoucí provedení prvků. Vodoinstalace je zrealizována systémem plast hliník a kanalizace HT plastové trouby. Pri montáži je potřebné vědět jaké typy sanity chcete:

  • Umývadlo (závěsné, vestavěné)
  • WC (pod omítkové/ klasické)
  • Sprcha (vanička, odvodňovací žleb)
  • Vana
  • Baterie (stojánková nebo pod omítková)

Elektroinstalace

Vedle dokončovacích prací v proces výstavby chaty při etapě holodům se realizují rozvody elektroinstalace. Několik dní před samotnou realizací Vás bude náš elektrikář kontaktovat a domluvíte si společné setkání. Nejprve se připraví hrubý rozvod a finální osazení vypínačů a zásuvek se provádí po malování interiéru. S elektrikářem se upřesňuje:

  • umístění spotřebičů v kuchyni
  • přibližné umístění nábytku v pokojích tak, abychom uměli umístit zásuvky mimo zařízení
  • umístění pračky, sušičky a různé technologie v domě
  • specifikace v exteriéru, například vlastní studna a elektro k ní, zda plánujete v budoucnu altán atd…
  • svítidla a typ svítidel
  • je možnost zrealizovat rozvody slaboproudu (TV, internet, zabezpečovací nebo kamerový systém). Po dohodě i montáž svítidel. Toto v ceně není zahrnuto a je to na dohodě s elektrikáři.

V případě zájmu umíme zrealizovat montáž systému MoistureGuard na snímání vlhkosti v objektu.

Proces výstavby chaty dále pokračují realizací: parozábranná fólie, rošt, SDK/Rigistabil/dřevěný vnitřní obklad z interiéru. Z vnější strany se provádí zateplení fasáda, popřípadě vnější fasádní dřevěný obklad. Chata se dále dokončuje a při finalizaci etapy holodům se realizuje vytápění a potěr.

Energetický certifikát

 Vypracování zdarma již při holodomu.

Záruka

Holodům – 3 roky na všechny úkony

Poznámka: V ceně nejsou zahrnuty vnější přípojky: elektrická, voda a kanalizace, kvůli tomu, že každý pozemek je individuální a jsou zapotřebí různé délky těchto materiálů. Možnost realizace po dohodě.

Používáme stříkanou pěnovou izolaci

Proces výstavby chaty zahrnuje také kvalitní stříkanou izolaci. Jsme certifikovaní aplikátoři stříkané pěnové izolace od společnosti HONTER. Díky tomu nabízíme našim zákazníkům dokonalou izolaci montovaných domů. Více o stříkané izolaci zjistíte zde. Více informací o stříkané izolaci najdete zde.

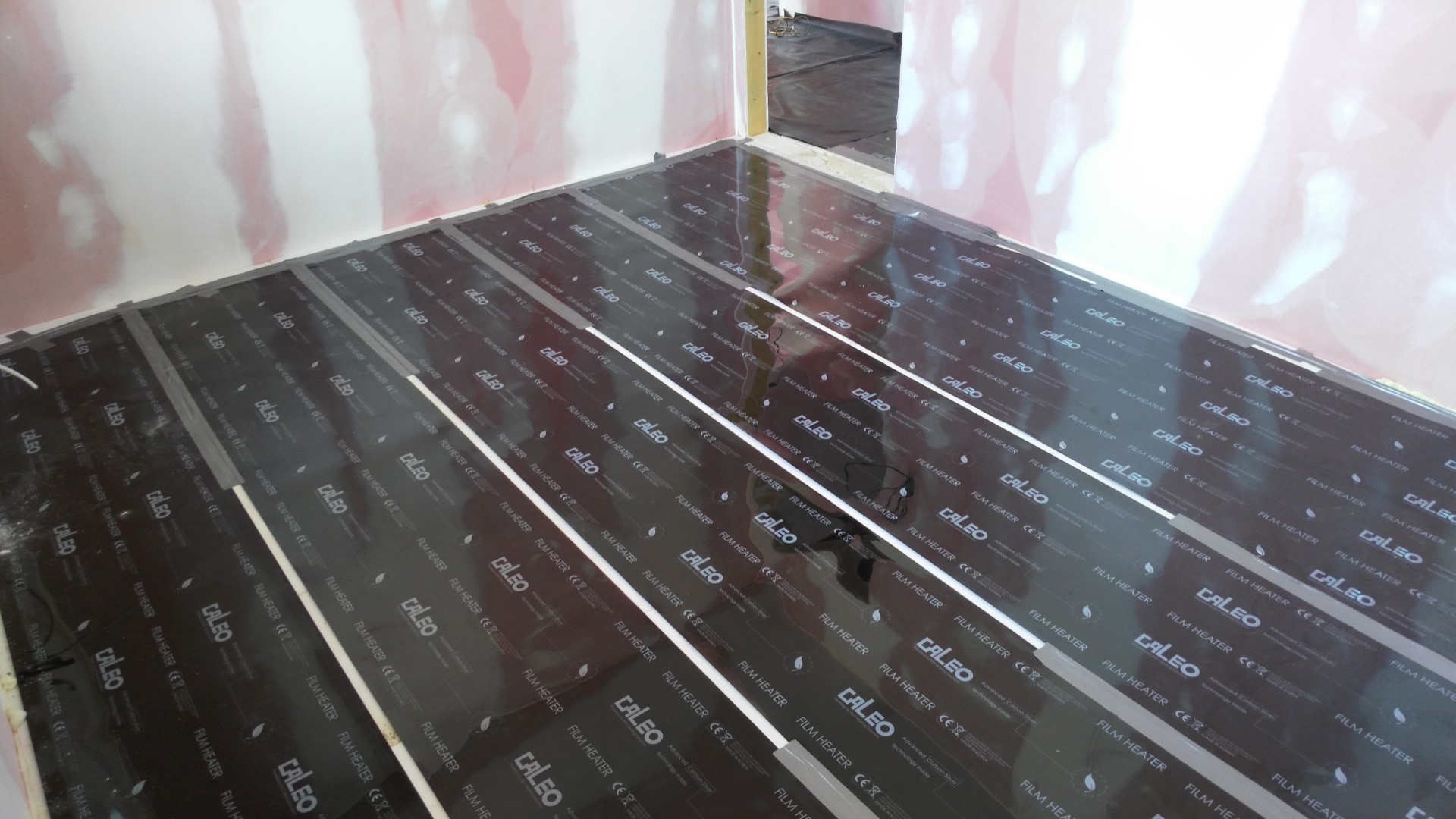

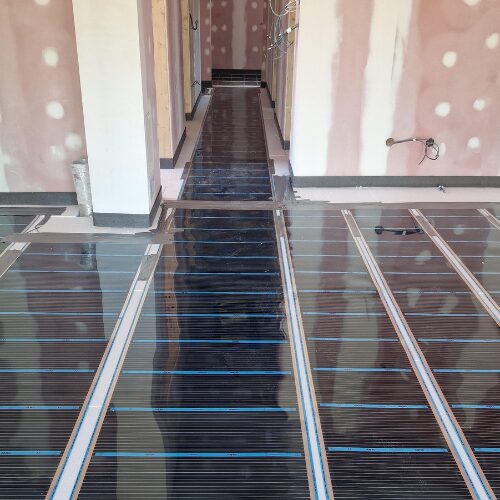

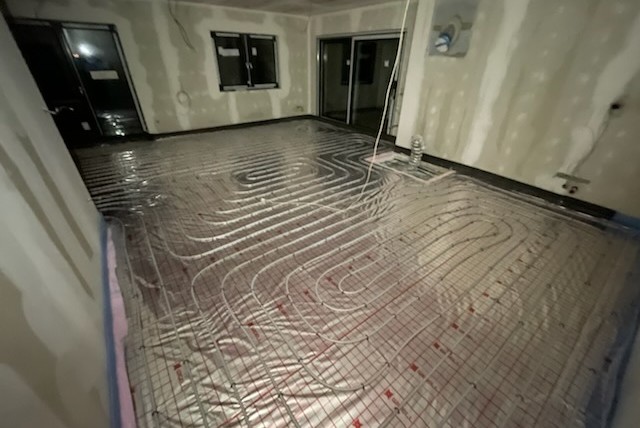

Podlahové vytápění

Zároveň proces výstavby chaty zahrnuje také kvalitní a komfortní podlahové vytápění. Vlivem stále se zvyšujících nákladů na energie naše firma nabízí komfortní podlahové vytápění, které je novým způsobem vytápění a mají úspornou spotřebu energie. Více o podlahovém vytápění zjistíte zde.

Chata na klíč - 2 týdny

  • hrubá stavba, holodům (již v ceně)
  • výmalba stěn v bílé barvě
  • dodávka a montáž plovoucích podlah (možnost výběru)
  • hrubá stavba, holodům (již v ceně)
  • výmalba stěn v bílé barvě
  • dodávka a montáž plovoucích podlah (možnost výběru)

Poznámka: Obklady, dlažby a sanita nejsou v ceně, ale dodává si je zákazník sám. Důvodem je široký výběr těchto materiálů a preferujeme když si zákazník vybere sám podle svého vkusu.

Po dokončení všech prací, chatu předáme se všemi potřebnými certifikáty a protokoly, které jsou potřebné ke kolaudaci stavby. Proces výstavby chaty je zde úplně ukončen.

Nabízime možnost svépomocí dokončit fázi na klíč.

Vnitřní výbava domu se realizuje zákazníkem. V takejto forme vám dodáme finálnu verziu na kľúč.

Pokud se stále neumíte rozhodnout, ani po detailním procesu výstavby chaty, navštivte jeden z našich vzorových domů . Obhlídku si předem objednejte na 0603 537 233 nebo prostřednictvím kontaktního formuláře.

Vzorová chata
